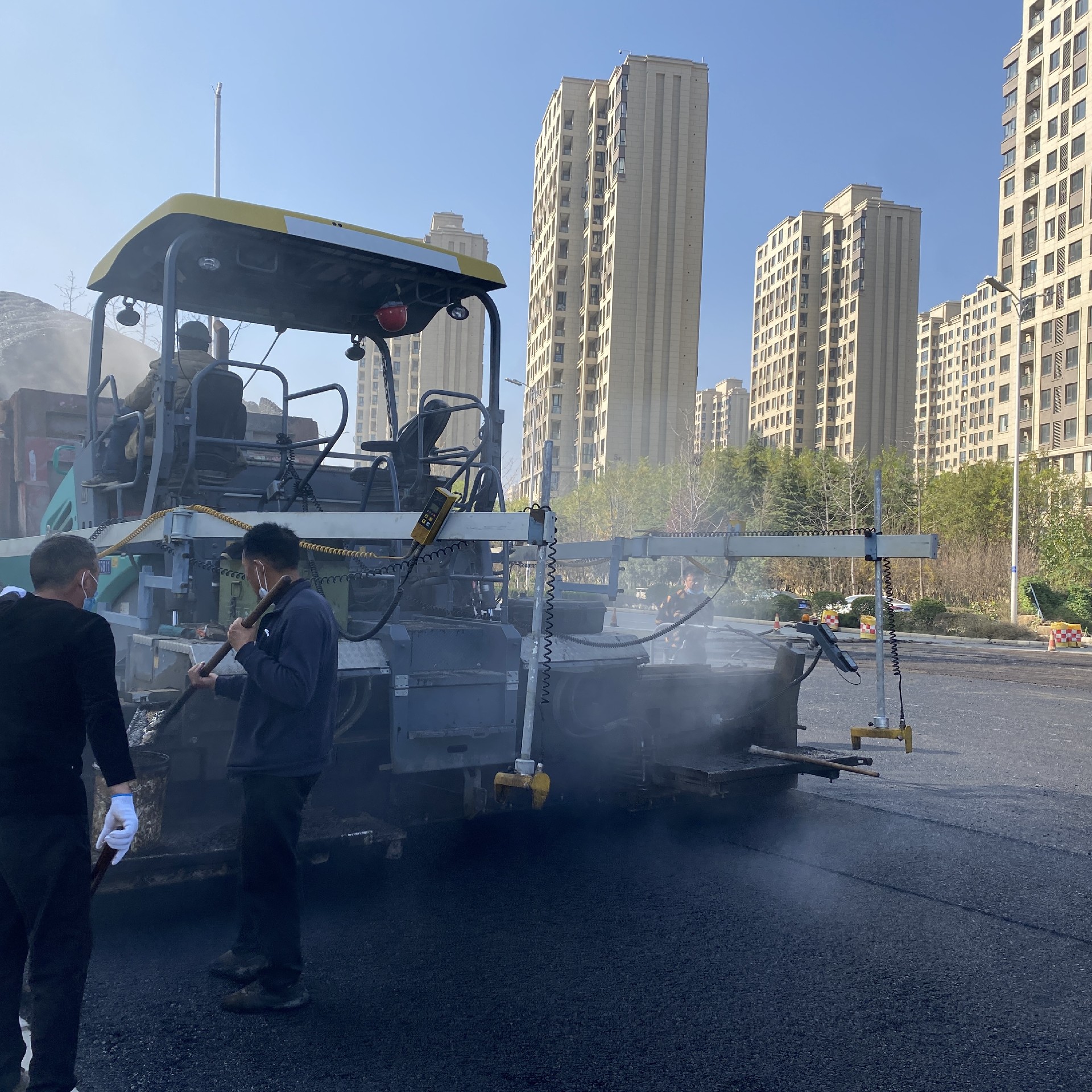

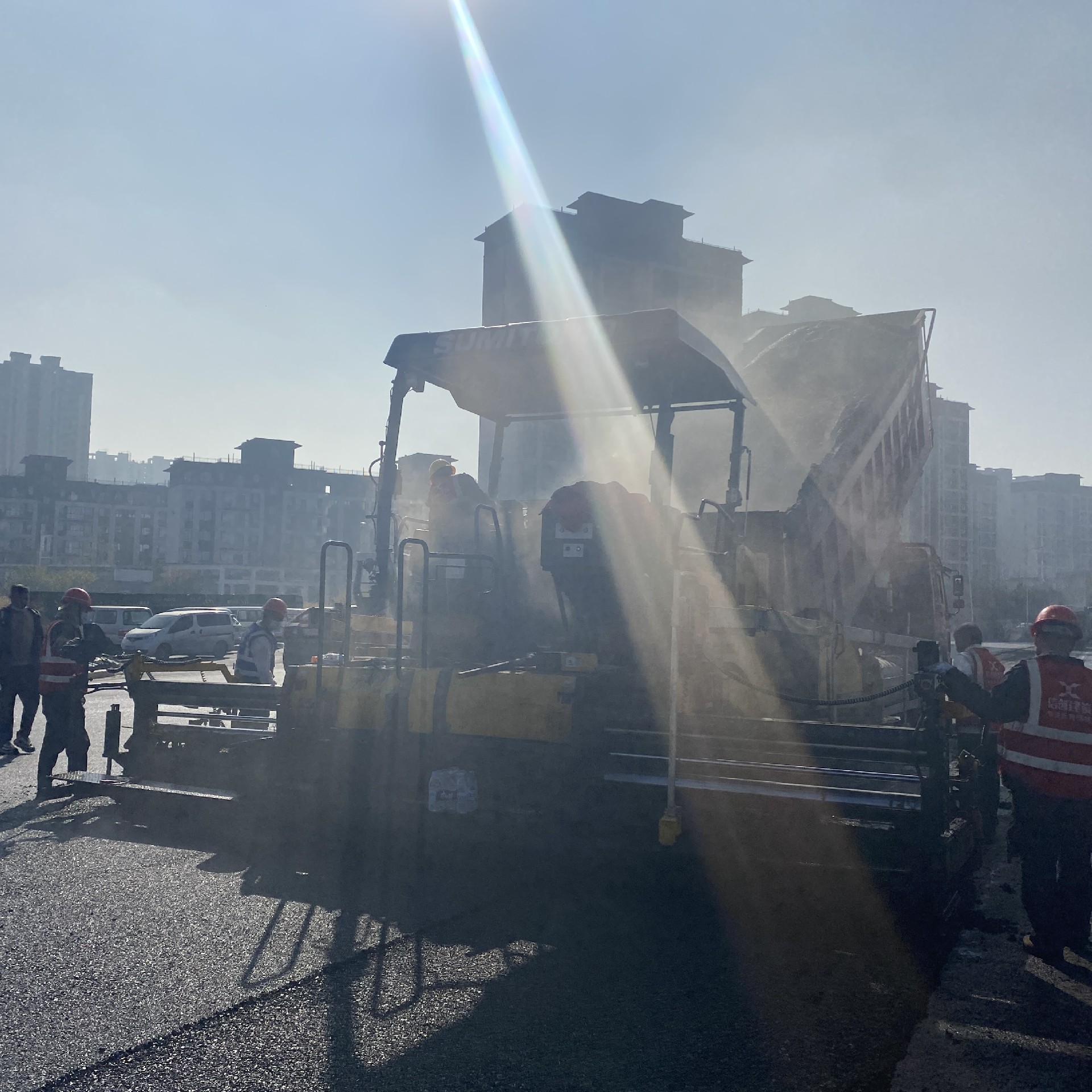

一、混合料摊铺——郑州sma沥青混合料
sma混合料摊铺要求如下:
(1)摊铺机作业前必须经过认真检查,各项工作参数应符合施工要求,特别注意熨平板拼接处缝隙及地面是否平整、振捣器是否清洁、传感器是否有效等。熨平板加宽连接应仔细调节至摊铺的混料没有明显的离析痕迹 。——郑州sma沥青混合料
(2)每天开机前,需要认真清理熨平板,熨平板加热温度应大于130℃。气温较低时,从起步到正常摊铺应持续加热熨平板。——郑州sma沥青混合料
(3)摊铺机螺旋布料器的叶片大小应一致,转速应均衡,混合料料位不低于布料器高度的2/3,以减少摊铺过程中混合料的离析 。——郑州sma沥青混合料
(4)每台摊铺机前要有3台以上运料车,并有连续运料保障,此时方可进行摊铺 。运输车辆应在摊铺前的3~5min 揭篷布,这样既可保持混合料温度,又不影响连续摊铺 。——郑州sma沥青混合料
(5)必须采用多台摊铺机梯队作业,每台摊铺机的拼接宽度要合理。靠中分带处的摊铺机后行,当第1台摊铺机驶出2~3m时,第2台摊铺机开始摊铺,两机前后间隔距离控制在3~5m,摊铺面搭接控制在5~10cm。两机保持摊铺速度、摊铺厚度及振捣频率等一致。加宽段采用三机联铺。多机并铺时 ,其合成的横坡必须保持一致,纵向接缝必须平整,不得产生纵向离析带。——郑州sma沥青混合料
(6)采用大于15m的浮动基准梁或无接触自动找平装置来控制厚度及平整度,自动找平装置要严格按照规程安装,安装误差不超过允许误差。——郑州sma沥青混合料
采用接触式平衡梁时,摊铺机的工作参数必须合理,特别是其振动频率与夯锤频率,必须确保摊铺的沥青混合料具有一定的初始密实度,若摊铺的沥青混合料初始密实度较小(虚铺值较大),会使接触式平衡梁产生压力痕迹 。
(7)摊铺机必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途停顿,以提高平整度 。——郑州sma沥青混合料
起步速度为0.5~1.0m/min,正常摊铺速度不得大于20m/min。当发现混合料出现明显的离析、波浪、裂缝、拖痕时,应分析原因并及时消除。
(8)临时停机时,应立即用篷布将碾压不到位的混合料严密覆盖,避免混合料温度损失过快,造成碾压不密实。摊铺过程中若出现异常,必须立即停止摊铺,彻底处理,恢复正常后才可以继续施工。——郑州sma沥青混合料
(9)摊铺后的混合料未压实前,禁止施工人员进入踩踏。对小面积的油丁,需采用人工剔除和点状回填法修复,严禁人工大面积修补 。——郑州sma沥青混合料
(10)加强车辆与摊铺机的配合,严禁车辆碰撞摊铺机,或行车制动太急,造成不均匀摊铺现象。——郑州sma沥青混合料
(11)严禁将剩余车厢边角已结团的sma混合料倾倒在摊铺机作业面前,所有车厢边角料及撒落的混合料必须及时清理出现场。——郑州sma沥青混合料
(12)在多风路段施工sma路面时,应在迎风面的一侧搭设防风墙,防风墙的高度约1.5m。——郑州sma沥青混合料
